砥礪前行,奮戰臨臨—交安工程公司鋼筋加工廠紀實
來源:交安工程公司 作者:張謙
發布時間:2022-01-07
臨臨高速中標以來,交安工程公司承接三分部西里鋼筋加工廠的建設、生產任務。這是交安公司成立以來首次承接鋼筋加工廠生產任務,全員上下高度重視,緊緊圍繞“抓作風,創效益”的工作主題展開各項工作。多次召開會議進行研討,積極多方進行咨詢,邀請專業技術人員進行技術指導、培訓,積極合理調配人員,結合以往施工管理經驗,從場地建設到投入生產層層推進,步步緊逼。
翻看施工日志和工作日報,每個施工節點歷歷在目。從無到有,臨臨高速三分部鋼筋加工廠已屹立在沂源縣西里鎮的大山腳下,深深的踏上了魯中公路的腳印。
2021年10月9日,進場施工。

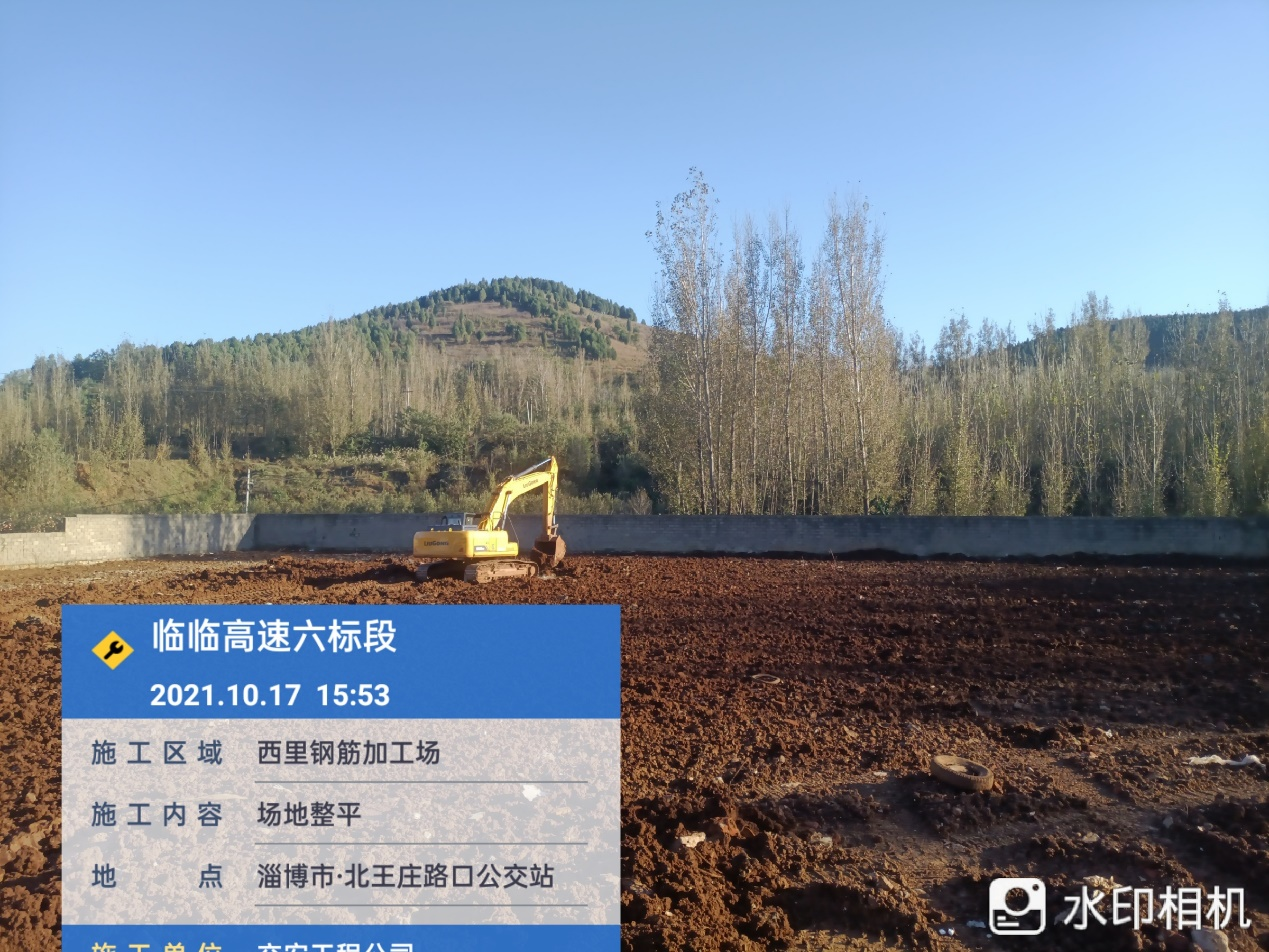

2021年10月18日,場地填土、整平完成。
2021年10月19日,鋼筋大棚測量放線。
2021年10月22日,變壓器安裝位置確定。
2021年10月24日,場地處理翻漿、銑刨料墊層施工完成。
2021年10月25日,水穩施工設備進場。
2021年10月28日,水穩硬化施工完成。
2021年10月29日,龍門吊基礎挖掘完成,進行基礎鋼筋籠綁扎。
2021年11月4日,龍門吊基礎混凝土澆筑完成。
2021年11月8日,鋼筋大棚立柱基礎開挖。
2021年11月12日,龍門吊軌道基礎模板支設完成。
2021年11月18日,龍門吊軌道基礎澆筑完成。
2021年11月21日,龍門吊倒運進場。
2021年12月4日,鋼筋加工設備開始進場。
2021年12月6日,鋼筋大棚封頂完成。
2021年12月9日,配電箱順線完成,開始用電。
2021年12月10日,龍門吊調試完成。

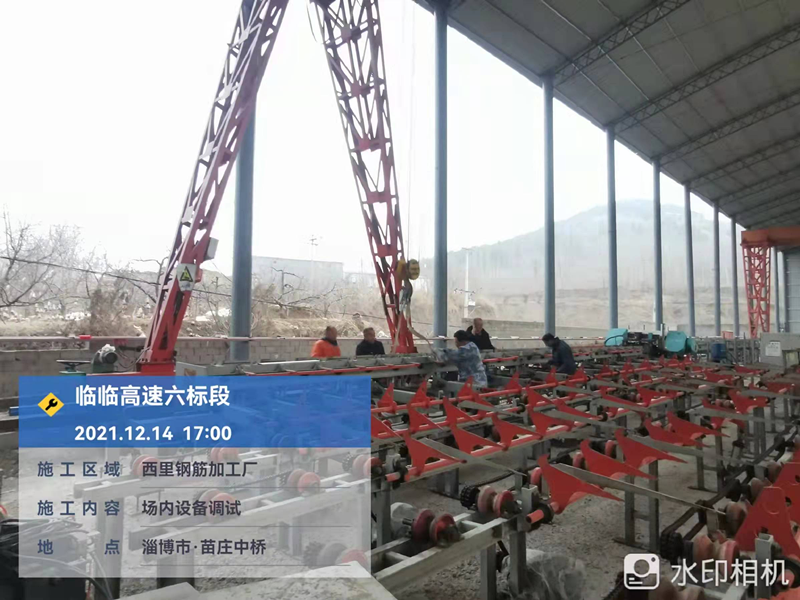

2021年12月14日,龍門吊驗收完成,投入使用,加工設備開始調試、維修保養。
2021年12月29日,主筋下料,開始試生產。

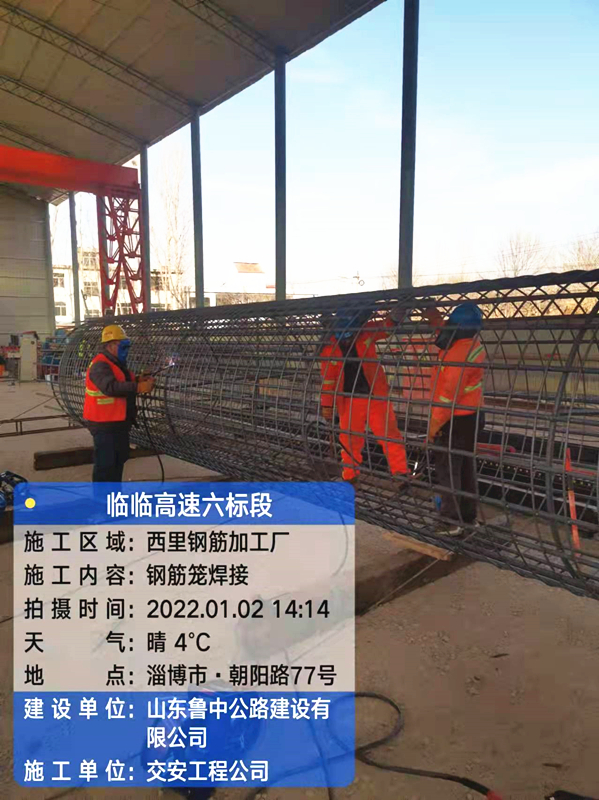

2022年1月2日,我部首套鋼筋籠——五號樁左幅26米鋼筋籠加工完成。

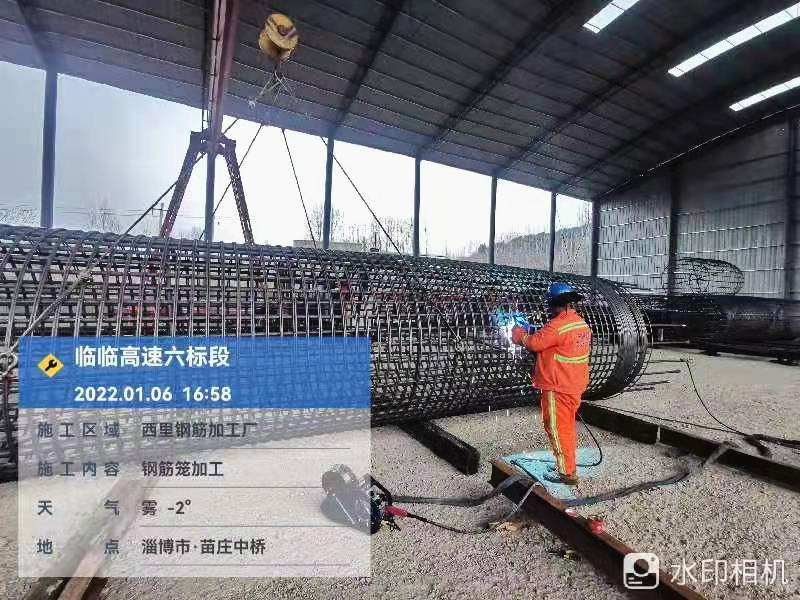

2022年1月6日,9號樁左幅第一節12米鋼筋籠加工完成。
每一次的突破無不滲透著參戰者的努力和奮進,在攻克每個技術環節時有過苦澀,有過疑惑。但是這阻擋不住我們前進的步伐,全員上下憋著一股勁,攻堅克難。魯中公路人從來都是敢啃“硬骨頭”的鋼鐵隊伍。
翻看施工日志和工作日報,每個施工節點歷歷在目。從無到有,臨臨高速三分部鋼筋加工廠已屹立在沂源縣西里鎮的大山腳下,深深的踏上了魯中公路的腳印。
2021年10月9日,進場施工。

2021年10月19日,鋼筋大棚測量放線。
2021年10月22日,變壓器安裝位置確定。
2021年10月24日,場地處理翻漿、銑刨料墊層施工完成。
2021年10月25日,水穩施工設備進場。
2021年10月28日,水穩硬化施工完成。
2021年10月29日,龍門吊基礎挖掘完成,進行基礎鋼筋籠綁扎。
2021年11月4日,龍門吊基礎混凝土澆筑完成。
2021年11月8日,鋼筋大棚立柱基礎開挖。
2021年11月12日,龍門吊軌道基礎模板支設完成。
2021年11月18日,龍門吊軌道基礎澆筑完成。
2021年11月21日,龍門吊倒運進場。
2021年12月4日,鋼筋加工設備開始進場。
2021年12月6日,鋼筋大棚封頂完成。
2021年12月9日,配電箱順線完成,開始用電。
2021年12月10日,龍門吊調試完成。

2021年12月29日,主筋下料,開始試生產。
2022年1月2日,我部首套鋼筋籠——五號樁左幅26米鋼筋籠加工完成。
