青蘭二標首片箱梁架設成功
來源:青蘭項目部 作者:魯中公路
發布時間:2019-12-23
2019年12月22日9:40,在一片鞭炮歡騰中青蘭二標大荒裕2號橋第三跨左幅外邊梁架設成功,標志著二標結構物工程進入前場上部施工階段,箱梁安裝工作全面展開。

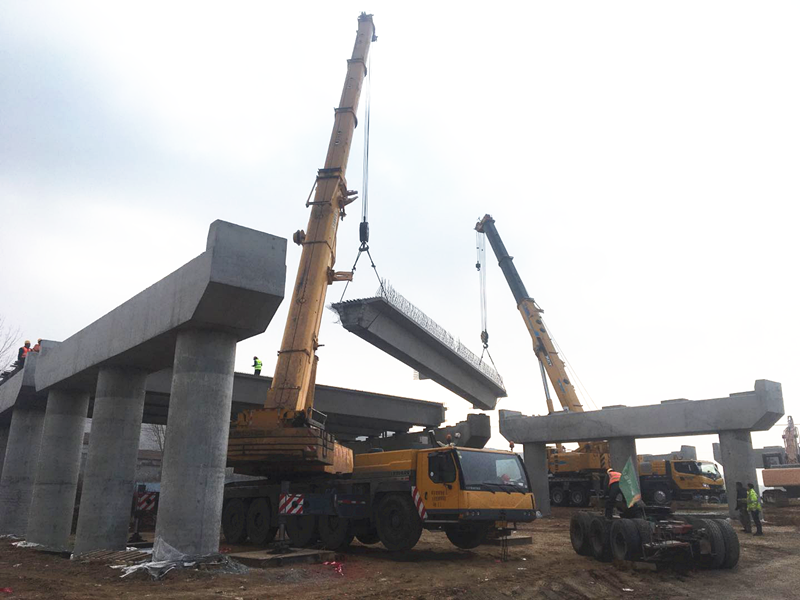

青蘭二標設計箱梁624片,目前已經完成梁板預制265片,計劃預制完成時間為5月31日,預計9月份全部架設完畢,確保實現總工期目標。受現場高壓線、通信線路等影響,全線根據實際情況分別采用汽吊、架橋機進行梁板安裝。大荒裕2#橋全長179.2m,橋面凈寬31m,上部結構采用(2×25.5+25)m+4×25m預應力混凝土(后張)小箱梁,共計7孔。全橋共計25m箱梁50片,25.5m箱梁20片。2#橋段場地開闊,平整,采用130t和200t兩臺汽吊,兩端抬梁架設。

吊裝前,駐地辦組織了項目部技術管理人員及一線施工人員參加的箱梁安裝技術、安全交底會。參會人員對項目部吊裝方案進行了討論、優化。
安裝完畢,駐地辦監理對支座及梁板標高等進行了測量驗收,各項指標符合規范及設計要求。
青蘭二標設計箱梁624片,目前已經完成梁板預制265片,計劃預制完成時間為5月31日,預計9月份全部架設完畢,確保實現總工期目標。受現場高壓線、通信線路等影響,全線根據實際情況分別采用汽吊、架橋機進行梁板安裝。大荒裕2#橋全長179.2m,橋面凈寬31m,上部結構采用(2×25.5+25)m+4×25m預應力混凝土(后張)小箱梁,共計7孔。全橋共計25m箱梁50片,25.5m箱梁20片。2#橋段場地開闊,平整,采用130t和200t兩臺汽吊,兩端抬梁架設。
